Thành công trong xử lý khoảng cách pha - đất không cắt điện các đường dây giao chéo

09:30 03/12/2017
Cuối tháng 11, vừa qua, Truyền tải điện Hòa Bình (thuộc Công ty Truyền tải điện 1) đã hoàn thành công trình xử lý khoảng cách pha - đất đầu tiên trong Tổng Công ty Truyền tải điện Quốc gia (EVNNPT) được thi công trong điều kiện không cắt điện các đường dây giao chéo phía dưới, đảm bảo không làm gián đoạn việc sử dụng điện của người dân.

Công trình “Xử lý khoảng cách pha - đất khoảng néo 76 - 81 và 81 - 98 ĐZ 220 kV Hoà Bình - Nho Quan” là công trình thực hiện với nội dung rút độ võng dây dẫn tại các khoảng cột 79 - 80, 80 - 81, 81 - 82 của khoảng néo 76 - 81 và 81 - 98 nhằm đảm bảo khoảng cách pha - đất không đảm bảo quy phạm do tác động của các yếu tố về cơ, nhiệt… qua thời gian vận hành.

Đoạn tuyến phải xử lý (từ vị trí 76 – 98 đường dây 220 kV Hòa Bình - Nho Quan) dài 8,2 km, vượt cắt qua 1 đường dây 110 kV và 4 đường dây 35 kV, cùng hàng chục đường điện dân sinh.

Nếu phải cắt điện các đường dây này, đồng nghĩa với việc phải cắt khoảng 45 MVA cấp điện cho phụ tải, ảnh hưởng rất lớn đến sinh hoạt và các hoạt động sản xuất của dân cư khu vực các huyện Lạc Sơn, huyện Yên Thủy của tỉnh Hòa Bình.

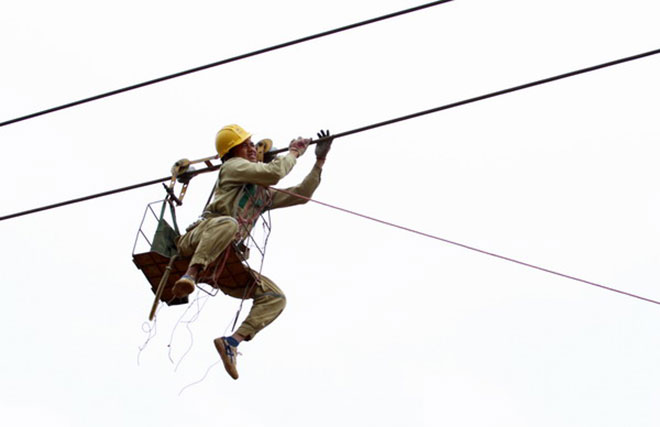

Công nhân điện lực đang xử lý kỹ thuật trên đường dây.

Để hạn chế tối đa việc cắt điện các đường dây điện lực giao chéo phía dưới trong công tác thi công sửa chữa, cùng với quyết tâm phấn đấu lần đầu tiên trong EVNNPT thực hiện thi công rút độ võng dây dẫn đường dây 220 kV mà không cắt điện các đường dây giao chéo, Truyền tải điện Hòa Bình đã đổ rất nhiều công sức vào công trình này.

Cụ thể, việc triển khai khảo sát, lập phương án thi công đã được thực hiện hết sức chi tiết, đặc biệt là bổ sung các giải pháp để nâng cao hệ số an toàn, đảm bảo trong mọi tình huống thi công không được vi phạm khoảng cách phóng điện với các đường dây điện lực giao chéo phía dưới; phương án thi công đã được trình bày và bảo vệ thành công trước các phòng ban chức năng cùng Ban giám đốc của Công ty Truyền tải điện 1.

Để thi công công trình này, Truyền tải điện Hòa Bình đã huy động gần 100 cán bộ, công nhân của đơn vị, đồng thời có sự hỗ trợ của các đơn vị bạn như truyền tải điện Thanh Hóa, Ninh Bình, Tây Bắc 2... và của Công ty truyền tải điện 1.

Với tinh thần quyết tâm và tập trung cao độ, vượt qua thời tiết giá rét, công trình đã hoàn thành đạt tiến độ, chất lượng, đảm bảo an toàn tuyệt đối về người và thiết bị. Việc hoàn thành công trình có ý nghĩa hết sức to lớn trong việc nâng tầm về năng lực thi công sửa chữa đường dây của truyền tải điện Hòa Bình nói riêng và Công ty Truyền tải điện 1 nói chung trong toàn EVNNPT.

Công trình sẽ là cơ sở để cán bộ, công nhân viên của Công ty truyền tải điện 1 tự tin, sẵn sàng đảm nhận các nhiệm vụ mới với nhiều thách thức trong tương lai.

V.H.

4 năm trước, cầu mây Việt Nam có lần đầu tiên giành huy chương vàng (HCV) ASIAD sau 17 năm chờ đợi. Và với những gì đã thể thiện, đây nhiều khả năng tiếp tục là môn thể thao mang về thành tích ấn tượng cho thể thao nước nhà ở kỳ Á vận hội diễn ra tại Nhật Bản vào tháng 9 tới.

Văn nghệ Công an số 805 Phát hành thứ Năm, ngày 2/4/2026. Văn nghệ Công an số 805 với nhiều bài viết hấp dẫn, dày 24 trang, khổ 30x40cm, giá bán lẻ 8.000 đồng/ tờ.

Tối 31/3, ĐTQG Việt Nam đã hoàn tất hành trình tại Vòng loại cuối Asian Cup 2027 bằng chiến thắng trước ĐTQG Malaysia. Trong cuộc họp báo sau trận đấu, HLV Kim Sang Sik gửi lời chúc mừng tới toàn thể ĐTQG Việt Nam. Chiến lược gia người Hàn Quốc khẳng định chiến thắng này là kết quả của những nỗ lực bền bỉ trong suốt thời gian qua.

Phường Hoàn Kiếm - trung tâm của Thủ đô Hà Nội, nơi tập trung đông dân cư, du khách và các hoạt động thương mại sôi động. Chính vì vậy, công tác quản lý trật tự đô thị luôn được chính quyền địa phương đặc biệt chú trọng, nhằm xây dựng hình ảnh đô thị văn minh, sạch đẹp và an toàn.

Thời gian gần đây, hoạt động của nhiều bến bãi tập kết, trung chuyển vật liệu xây dựng (VLXD) dọc các tuyến sông chảy qua địa bàn TP Hà Nội có dấu hiệu vi phạm. Nhiều bến bãi VLXD không phép, hết phép nhưng vẫn ngang nhiên hoạt động. Thế nhưng, chính quyền địa phương và cơ quan chức năng lại tỏ ra lúng túng trong công tác quản lý và xử lý.

Theo khảo sát của Viện nghiên cứu đánh giá thị trường Bất động sản Việt Nam (VARS IRE) trên gần 30 nghìn cá nhân đang hoạt động trong lĩnh vực môi giới bất động sản, có đến 89% cá nhân làm trong lĩnh vực này chưa có chứng chỉ hành nghề, hoặc chứng chỉ đã hết hiệu lực.

©2004. Bản quyền thuộc về Báo Công An Nhân Dân.
®Không sao chép dưới mọi hình thức khi chưa có sự đồng ý bằng văn bản của Báo Công An Nhân Dân.
English | 中文
